Zeg je pionieren, dan zeg je Bomhofsplas. Want wat we hier doen, is niet niks: langs het drijvende zonnepark in Zwolle werken we mee aan een van de eerste grootschalige batterijopslagprojecten in Nederland. Een technisch en logistiek uitdagend project – én een echte mijlpaal voor PrivatiS. Want eerlijk is eerlijk: dit was onze eerste keer als EPC’er (verantwoordelijk voor Engineering, Procurement & Construction) op het gebied van grootschalige energieopslag. Spannend? Zeker. Maar ook enorm leerzaam en waardevol voor alles wat nog komen gaat.
Energieopslag: waarom en hoe?
Op de Bomhofsplas in Zwolle drijft een enorm zonnepark metzo’n 70.000 zonnepanelen – goed voor het stroomverbruik van maar liefst 7.000huishoudens! Fantastisch voor onze groene energievoorziening, maar de zonschijnt natuurlijk niet altijd op het moment dat we stroom nodig hebben. Daarombouwen we, in opdracht van Green Energy Storage (GES), eenbatterijopslagsysteem dat de opgewekte stroom opvangt en opslaat, zodat dezelater gebruikt kan worden wanneer dat écht nodig is. Slim, duurzaam énefficiënt!
Het systeem heeft een vermogen van 11 megawatt en een opslagcapaciteit van 22megawattuur. Dat betekent dat er jaarlijks zo’n 5,06 terajoule aan groenestroom optimaal wordt benut. Zo helpen we het elektriciteitsnet te ontlasten envoorkomen we ruim 2 miljoen kilo CO₂-uitstoot per jaar!
Logistiek puzzelen, precisiewerk én handen uit de mouwen

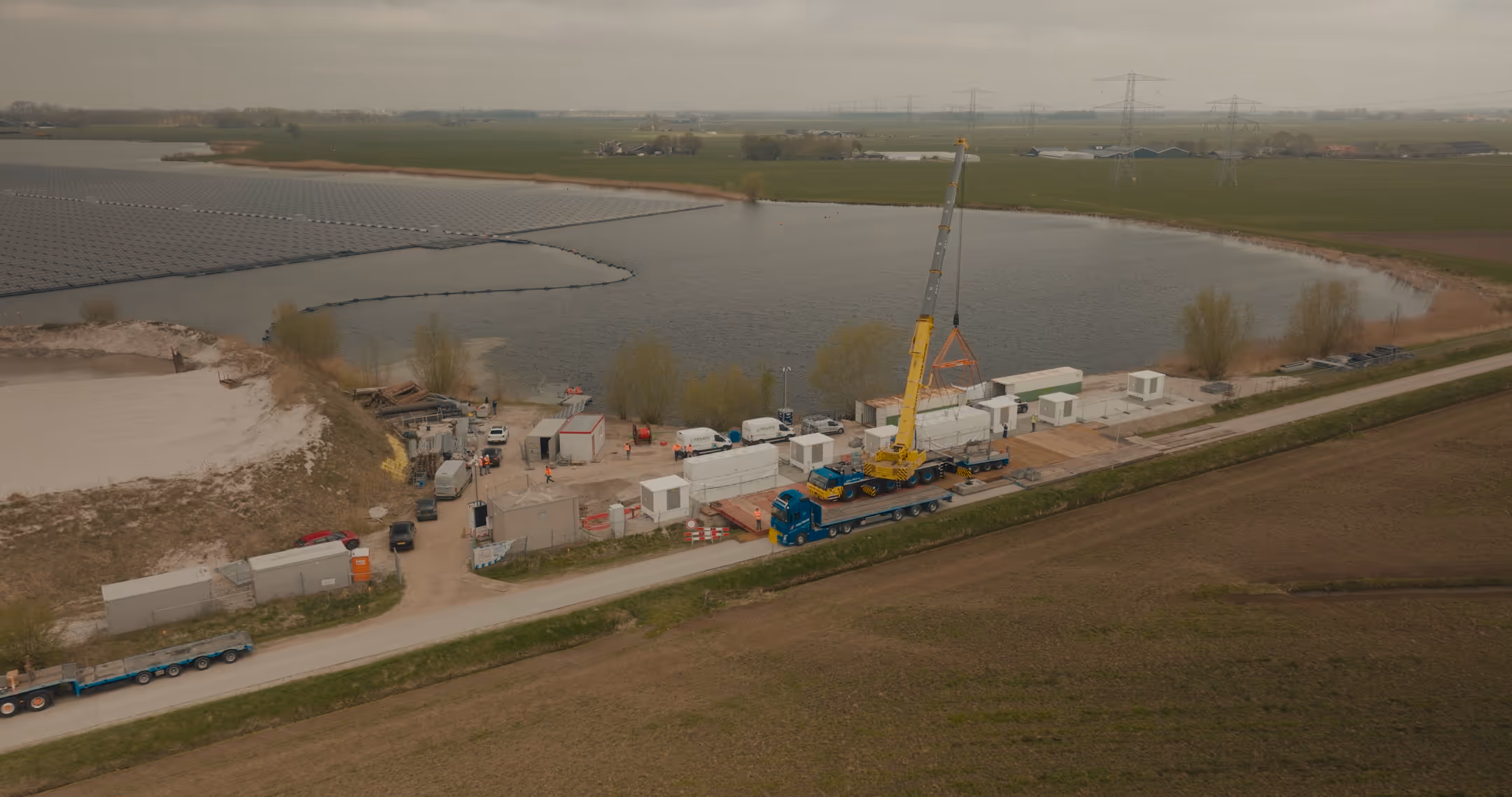

Een project als dit vraagt om technische kennis én creatiefdenkwerk. Zo hebben we op één dag zes compactstations geplaatst – op een krappebouwlocatie, direct aan het water. Geen eenvoudige klus, maar samen met onzepartners is het gelukt.
Daarna volgde opnieuw een spannend moment: de levering en plaatsing van zesTesla-batterijen. Die vormen straks het kloppende hart van het opslagsysteem.Ook dat verliep volgens plan – tot op de millimeter nauwkeurig. Een mooieprestatie waar we met recht trots op mogen zijn.
En het werk is nog niet klaar! Op dit moment zijn onzemonteurs en uitvoerder volop bezig met de laatste montagewerkzaamheden. Alsalles volgens planning verloopt, nemen we het systeem in week 30 officieel ingebruik. De eindstreep komt in zicht – nog even knallen met z’n allen!
Marcel Wentink, projectleider bij PrivatiS vertelt:
“We hebben hier écht iets neergezet. Voor ons was ditproject op meerdere vlakken nieuw terrein. Niet alleen omdat het een van onzeeerste grootschalige opslagprojecten was, maar ook omdat we voor het eerst alsEPC’er verantwoordelijk waren voor het hele traject. Dat bracht nieuwe vragen,uitdagingen en keuzes met zich mee. Maar we hebben het aangepakt énafgeleverd.”
Op naar meer (en groter!)
Dit pilotproject heeft ons niet alleen technisch sterkergemaakt, maar ook als organisatie. We weten nu wat erbij komt kijken en hoe wehet de volgende keer nóg slimmer kunnen aanpakken. En die volgende keer... diekomt er zeker!
Want als het aan ons ligt, is dit pas het begin. De ervaring die we hier hebbenopgedaan, nemen we mee naar nog grotere projecten in de toekomst. En daarkijken we nú al naar uit.
Samen bouwen we aan een energienet dat klaar is voor morgen. En dit project?Dat was stap één.
